Consommer 60 % du budget est une excellente nouvelle si vous avez livré 75 % du périmètre. C'est une alerte rouge si vous en avez livré 40 %. Il manque au chiffre sa contrepartie : ce que vous avez réellement produit.
C'est ce que résout la valeur acquise, standard du PMI depuis trente ans. Le problème n'a jamais été la méthode, mais la donnée : alimenter un tableau EVM à la main coûte une journée par mois et par projet, et le chiffre est périmé le jour de la présentation.
Une équipe agile produit déjà cette donnée. Elle estime en points, ferme des tickets, saisit son temps. Manifst fait simplement le rapprochement.
Voici ce que Manifst affiche, sans qu'aucun tableur n'ait été ouvert.
Ce que ça raconte en une phrase : ce projet coûte nettement moins cher que prévu par point livré, mais il avance plus lentement que planifié. Le risque n'est pas financier, il est calendaire. La bonne décision n'est donc pas de couper le périmètre, c'est d'ajouter de la capacité, que la marge budgétaire permet précisément de financer.
Sans valeur acquise, ce projet aurait été présenté comme « 46 % du budget consommé, tout va bien ».
Aucune boîte noire. C'est l'implémentation du PMBOK, ramenée à une échelle de story points plutôt qu'à une échelle de tâches datées. L'unité de mesure du projet reste celle de l'équipe.
| Indicateur | Formule | Ce qu'il vous dit |
|---|---|---|
| Budget (BAC) | budget déclaré du projet |
Votre référence, saisie par le responsable du projet. |
| Valeur acquise (EV) | (SP livrés ÷ SP total) × BAC |
La valeur du travail réellement produit. |
| Valeur planifiée (PV) | (SP planifiés à date ÷ SP total) × BAC |
Où vous devriez en être, au prorata des jours ouvrés du sprint en cours. |
| Coût réel (AC) | Σ (temps saisi × taux journalier) |
Ce que le projet a réellement coûté. |
| CPI et CV | EV ÷ AC · EV − AC |
Rendement du budget. Au-dessus de 1, vous produisez plus que vous ne dépensez. |
| SPI et SV | EV ÷ PV · EV − PV |
Avance ou retard par rapport au plan de sprints. |
| EAC et ETC | BAC ÷ CPI · EAC − AC |
Coût final estimé, et reste à dépenser. |
| VAC | BAC − EAC |
Écart d'atterrissage prévu. Positif, vous rendez de l'argent. |
| TCPI | (BAC − EV) ÷ (BAC − AC) |
L'efficacité qu'il faudrait tenir sur le reste pour finir dans le budget. |
Le point à retenir : les story points sont l'unité de mesure de l'avancement. C'est ce qui rend ce calcul possible sans ressaisie, et c'est aussi ce qui le rend impossible dans un outil purement financier. Vos estimations d'équipe deviennent l'échelle de mesure du budget.
Vous fixez un pourcentage d'aléas par projet. Manifst le prélève à l'intérieur du budget déclaré, plutôt que de gonfler celui-ci. Votre référence reste celle validée en comité.
En complément, Manifst affiche le coût réel des lots encore ouverts. C'est une lecture de l'en-cours, pas un engagement fournisseur : Manifst ne gère ni bons de commande, ni licences, ni contrats d'achat.

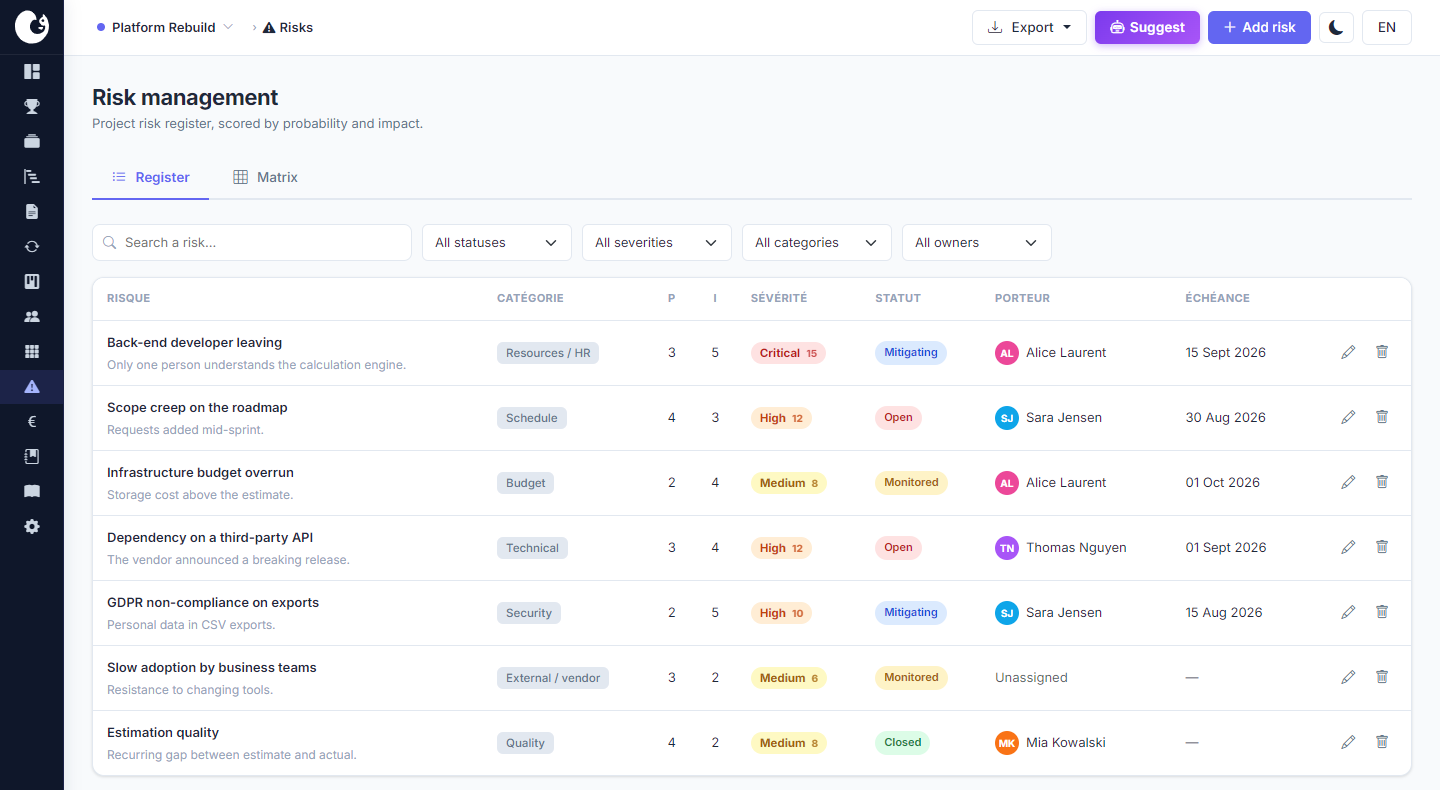

Elle est en général déjà quelque part dans votre backlog. Le registre de risques note chaque menace en probabilité et impact, désigne un porteur, et se rattache aux epics et tickets concernés.
Probabilité et impact sur une matrice cinq par cinq, avec plan de mitigation, porteur, et rattachement direct aux epics et tickets concernés.
Qui décide, qui exécute, qui est consulté. Intervenants externes compris, même sans compte utilisateur, avec alerte en cas de surcharge.
Jalons datés, dépendances finish-to-start, détection des cycles et des violations, replanification au glisser-déposer.
Non. Sans budget déclaré, vous conservez l'intégralité de la plateforme agile ainsi que le suivi des coûts, du temps et de la capacité. Seuls les indices de valeur acquise, qui se calculent tous par rapport au budget, restent indisponibles.
La valeur acquise de Manifst repose sur les points pour mesurer l'avancement. Une équipe qui n'estime pas garde le suivi des coûts et de la capacité, mais pas les indices. C'est une contrainte assumée : c'est le prix du calcul sans ressaisie.
Du temps saisi sur les tickets, valorisé au taux journalier de chaque membre de l'équipe. Un jour-homme vaut 480 minutes.
Non. Aucun écran supplémentaire, aucune saisie dédiée. Les indicateurs se déduisent du travail déjà enregistré dans les sprints. Le seul geste ajouté est la déclaration du budget, une fois, par le responsable du projet.
Oui. L'API REST expose la valeur acquise par projet ainsi que la consolidation de portefeuille, avec un connecteur Power BI documenté. Voir la consolidation de portefeuille.
L'accès à la section Finance est une permission, réglable par rôle et par projet dans l'interface. Côté API, chaque clé porte des scopes explicites et n'est créable que par un propriétaire ou un administrateur.
Cinq minutes pour créer un projet, une minute pour saisir le budget. Les indices apparaissent dès le premier sprint clôturé.
